忘れられたのか?建設中の原発(Ⅰ)

原子力

  着工はしたものの、2011年3月に発生した福島第一原発事故の影響で、工事を中止した原発が3基もあった。老朽化も無視できない現状で、工事を中止した原発の稼働は有効打とならないか?
 2005年12月に着工して完成間近であった中国電力の島根原発3号機、2008年5月に着工した電源開発の大間原発1号機、震災直前の2011年1月に着工した東京電力の東通原発1号機である。

中国電力の島根原発3号機

島根原発3号機とは

 島根原子力発電所は、島根県松江市市鹿島町に設置されている。1974年3月に運転を開始した1号機は、沸騰水型軽水炉(BWR、定格出力:46万kW)で2015年4月に廃炉が決定した。1989年2月に運転を開始した2号機(BWR、82万kW)は2024年12月に再稼働した。いずれも日立製作所が主契約者である。

 2005年12月に着工した3号機は最新鋭の改良型沸騰水型軽水炉(ABWR、137.3万kW)で、燃料を装荷する直前の2011年3月11日に福島第一原発事故の影響で計画が中断し、同年5月に運転開始の延期を決定した。当初、2012年3月に運転開始の予定であったが、現在は未定とされている。
 日立GEベルノバニュークリアエナジーが主契約者である。

 3号機の主な特徴、原子炉内蔵型再循環ポンプ(RIP:Reactor Internal Pump)、改良型制御棒駆動機構(通常:電動駆動、スクラム:水圧駆動)鉄筋コンクリート製原子炉格納容器、非常用炉心冷却設備(ECCS))など最新の技術を採用し,安全性・信頼性の向上を図っている。

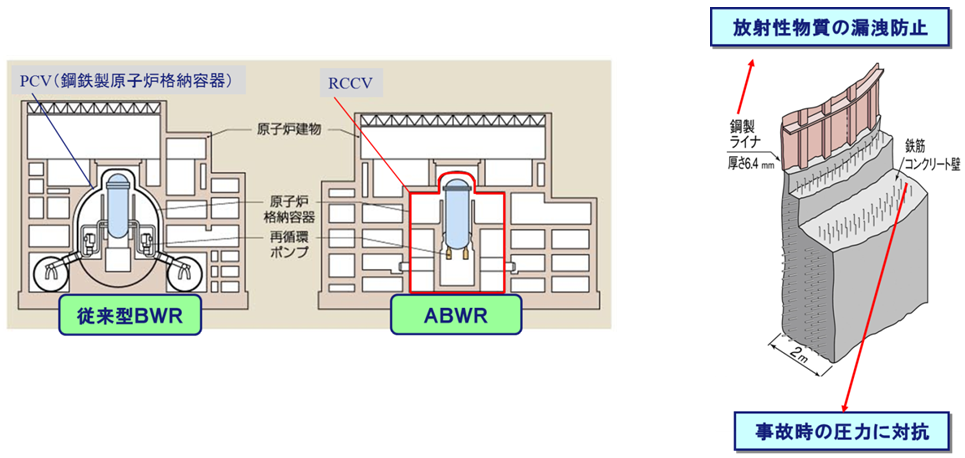

図1 RCCVは鉄筋コンクリート構造で事故時の圧力に対抗し,内張りの鋼製ライナで漏えいを防止する構造 出典:中国電力

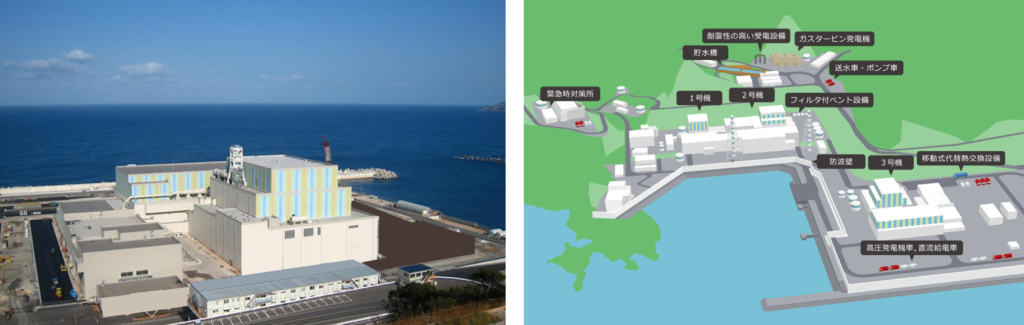

図2 島根原発3号機の外観と発電所全体の構内図   出典 :中国電力

 2011年6月、中国電力は、2012年3月に予定していた島根原発3号機の運転開始の延期を発表した。2010年11月に一部の制御棒がスムーズに挿入できないトラブルが発生し、すべての制御棒駆動機構を分解点検して再据え付けする必要があり、福島第一原発事故に伴う安全対策の追加対応を上げた。
 現時点で今後の建設工程を示せないため、燃料装荷、運転開始の時期は未定とした。

 2018年8月、3号機について、新規制基準への適合性審査に係る原子炉設置変更許可申請を原子力規制委員会(NRA)に申請した。

 2024年4月、中国電力は島根原発3号機について、2030年度までの運転開始をめざすことを公表した。これは中国電力のカーボンニュートラル実現に向けた計画に照らし合わせたもので、2028年度までに安全対策工事の完了をめざすとしている。

稼働が遅れている理由

 完成間近であった中国電力の島根原発3号機の再稼働が遅れている理由は何であろうか?

技術的なトラブル3号機で採用された改良型制御棒駆動機構(通常:電動駆動、スクラム:水圧駆動) に関して、2011年時点で一部の制御棒がスムーズに挿入できない事象が生じており、全制御棒駆動機構の分解・点検・再据え付けの追加工事が発生した。
安全対策の強化:2013年にNRAにより策定された新規制基準に対応するために、新たな安全対策工事(電源・冷却機能の強化、津波に対する防潮堤設置、テロ対策である特定重大事故等対処施設の設置など)が必要となった。
人物金の問題2024年に再稼働した2号機を優先したことで、3号機への本格的な安全対策工事と安全審査対応が遅れた。

 中国電力が公表している2024年度の電源構成は、火力発電の合計が47%、水力などの再エネ4%、原子力4%、FIT電気の10%卸電力取引所の27%、他社から調達する8%である。そのため非化石電源比率は18%と低く、火力発電への依存度が依然として高いのが現状である。
 カーボンニュートラル実現に向けて、老朽化した原発の再稼働に比べて安全性の高い最新鋭のABWR3号機の稼働は有効である。加速するためには、民間任せとするのではなく資金面・法制面など政府による実質的な支援が必要である。
